运城晚报讯(记者 祁克宁)11月28日,在绛县桐乡-正平220千伏线路工程建设现场,国网运城供电公司组织施工人员在G50号进行组塔作业。

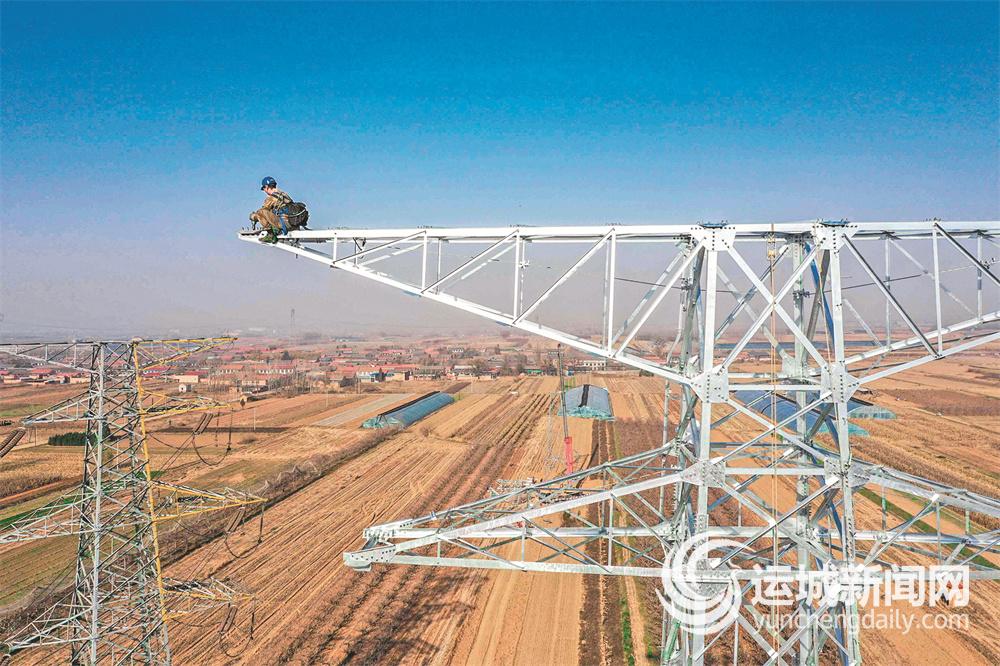

施工人员进行组塔作业 李卓庭 摄
据介绍,该条线路是今年我市迎峰度冬重点工程之一。线路新建杆塔118基,新建单回架空线路39.936km。整个工程分两个标段,于7月31日同时开工。
当天,在施工现场,施工人员分工有序进行组塔作业。现场施工人员告诉记者,整个工程采用25流动式起重机组立铁塔的作业方式,效率比以往提升了3倍,每个班组每日可组建两基杆塔。
山西运能电力科技有限公司电网建设中心主任王广文说,面对工期紧、任务重的难题,电网建设中心以天为单位倒排工期,在全体参建人员全力以赴的奋斗下,目前工程已进入组塔放紧线攻坚阶段,预计将于12月底投运送电。该工程投运后,将为正平变电站增加一条电源线,进一步优化绛县电网结构,提升绛县区域电网供电的稳定性,确保迎峰度冬期间供电安全可靠。
